ถมดินแล้วต้องทิ้งไว้กี่เดือนถึงจะสร้างบ้านได้
คำตอบสั้น ๆ คือ "ขึ้นอยู่กับว่าถมมายังไง" ถ้าบดอัดเป็นชั้นอย่างถูกวิธี สร้างต่อได้เลยไม่ต้องรอ แต่ถ้าเทกองแล้วเกลี่ย ควร…

คำตอบสั้น ๆ คือ "ขึ้นอยู่กับว่าถมมายังไง" ถ้าบดอัดเป็นชั้นอย่างถูกวิธี สร้างต่อได้เลยไม่ต้องรอ แต่ถ้าเทกองแล้วเกลี่ย ควรรออย่างน้อยหนึ่งฤดูฝน
ดินที่ตักขึ้นมาจากบ่อจะมีช่องอากาศแทรกอยู่ระหว่างเม็ดดินมากกว่าตอนอยู่ในธรรมชาติ เมื่อเทลงหน้างาน น้ำหนักตัวเองบวกกับน้ำฝนที่ซึมผ่านจะค่อย ๆ ไล่อากาศออก ทำให้ดินแน่นขึ้นและระดับลดลง
กระบวนการนี้เกิดขึ้นเองตามธรรมชาติ ใช้เวลาหลายเดือนถึงหลายปี และเกิดไม่สม่ำเสมอทั่วทั้งแปลง จุดที่ดินหนากว่าจะทรุดมากกว่า นี่คือสาเหตุที่พื้นรอบบ้านมักแตกร้าวเป็นแนวไม่เท่ากัน

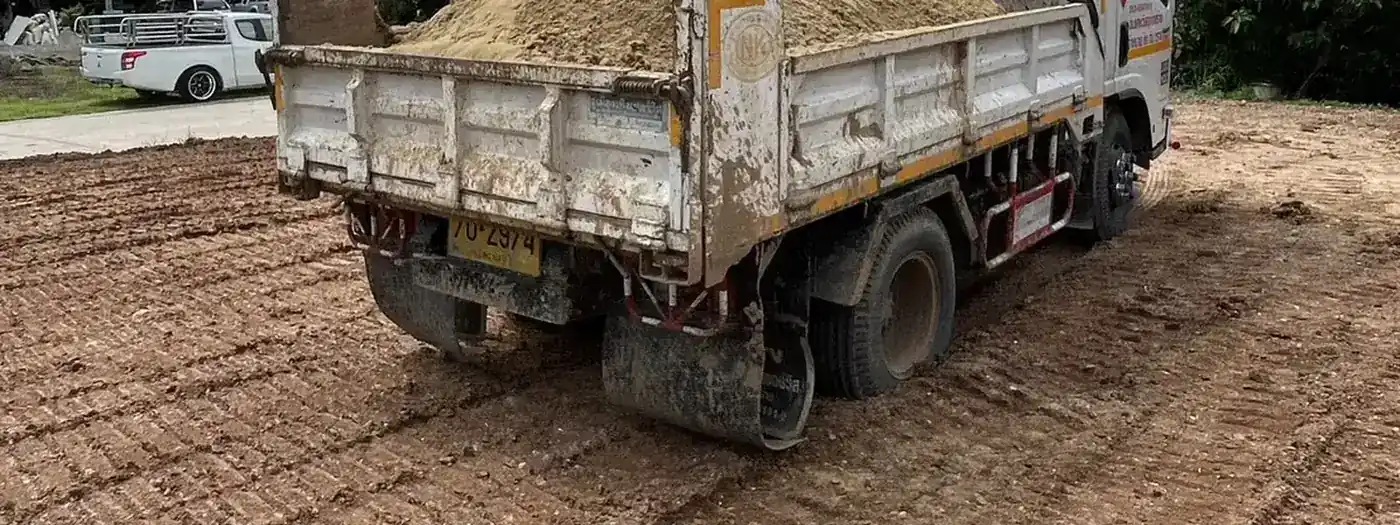

เทดินทีละชั้นหนา 20–30 เซนติเมตร แล้วใช้รถบดอัดวิ่งทับจนแน่นก่อนเทชั้นถัดไป วิธีนี้ไล่อากาศออกด้วยเครื่องจักรตั้งแต่ตอนทำงาน แทนที่จะปล่อยให้ธรรมชาติทำเอง
ผลคือดินแน่นตั้งแต่วันส่งมอบ สร้างต่อได้ทันทีโดยไม่ต้องรอ ต้นทุนสูงกว่าเพราะมีค่าบดอัดและใช้เวลามากกว่า แต่ถูกกว่าการซ่อมพื้นแตกร้าวในภายหลังมาก
เทดินลงแล้วใช้รถแบ็คโฮเกลี่ยให้ได้ระดับ ไม่มีการบดอัด เป็นวิธีที่ถูกและเร็วที่สุด เหมาะกับการถมทิ้งไว้ก่อนโดยยังไม่ปลูกสร้าง
ดินจะแน่นตัวเองตามธรรมชาติ ซึ่ง ควรรออย่างน้อย 1 ฤดูฝน หรือประมาณ 6–12 เดือน เพราะน้ำฝนคือตัวเร่งการเซ็ตตัวที่ดีที่สุด
บ้านที่ตอกเสาเข็มลงถึงชั้นดินแข็งจะถ่ายน้ำหนักลงชั้นดินเดิมด้านล่าง ไม่ได้ฝากน้ำหนักไว้กับดินถม ตัวบ้านจึงไม่ทรุดตามดินถม
แต่มีผลข้างเคียงที่หลายคนไม่รู้ เรียกว่า แรงเสียดทานลบ (negative skin friction) คือเมื่อดินถมรอบเสาเข็มทรุดลง มันจะฉุดเสาเข็มลงไปด้วย เพิ่มภาระให้เสาเข็มมากกว่าที่ออกแบบไว้
ข้อควรทำ ถ้าถมดินหนาเกิน 1 เมตรแล้วจะสร้างบ้าน ควรแจ้งวิศวกรผู้ออกแบบให้ทราบ เพื่อคำนวณเผื่อผลกระทบนี้ตั้งแต่ตอนออกแบบฐานราก
ปัญหาที่เจอบ่อยที่สุดหลังสร้างบ้านบนดินถมใหม่ ไม่ใช่บ้านทรุด แต่เป็นสิ่งที่วางอยู่บนดินถมโดยตรง
งานพวกนี้ถ้าจะซ่อมภายหลังต้องรื้อทำใหม่ ค่าใช้จ่ายมักสูงกว่าค่าบดอัดที่ประหยัดไปตอนแรกหลายเท่า
สำหรับงานบ้านพักอาศัยทั่วไป ตรวจเบื้องต้นได้เองด้วยวิธีเหล่านี้
สำหรับงานที่มีมูลค่าสูงหรืออาคารขนาดใหญ่ ควรใช้การทดสอบความแน่นของดินตามมาตรฐานทางวิศวกรรม ซึ่งให้ตัวเลขที่ใช้อ้างอิงได้จริงแทนการดูด้วยตา
| วิธีถม | งานที่จะทำต่อ | ระยะเวลาที่ควรรอ |
|---|---|---|
| บดอัดเป็นชั้นตามมาตรฐาน | บ้านมีเสาเข็ม | ไม่ต้องรอ |
| บดอัดเป็นชั้นตามมาตรฐาน | พื้น ถนน ลานจอดรถ | 1 – 2 เดือน |
| เทกองแล้วเกลี่ย | บ้านมีเสาเข็ม | 3 – 6 เดือน |
| เทกองแล้วเกลี่ย | พื้น ถนน รั้ว | 6 – 12 เดือน (ผ่านฤดูฝน) |
| ถมกลบบ่อลึก | ทุกประเภท | 12 เดือนขึ้นไป |
ตัวเลขเหล่านี้เป็นแนวทางทั่วไป งานจริงควรให้วิศวกรหรือผู้รับเหมาที่เห็นหน้างานเป็นผู้ยืนยัน เพราะสภาพดินเดิม ความหนาของชั้นดินถม และระดับน้ำใต้ดินในแต่ละพื้นที่ต่างกันมาก
ต้องการให้ช่วยประเมินงานของคุณ? โทร 063-654-7911 หรือโทร 084-431-2279 เข้าดูหน้างานและประเมินให้ฟรี ดู ราคาและวิธีคิดราคา หรือ คำถามที่พบบ่อย
ความรู้เรื่องงานดินจากหน้างานจริง
วิธีคำนวณว่าถมดิน 1 ไร่ใช้ดินกี่คิว พร้อมสูตรคิดเอง ตารางสำเร็จรูป และเหตุผลที่ต้องเผื่อการยุบต…
อ่านต่อ →เปรียบเทียบดินถม 5 ประเภท ดินลูกรัง ดินดำ ดินเหนียว ทรายถม และหินคลุก ข้อดีข้อเสีย ราคา และงานท…
อ่านต่อ →ทีมงานเข้าดูพื้นที่และประเมินให้ฟรี ไม่มีค่าใช้จ่าย ไม่มีข้อผูกมัด
